中能建沙特凯西姆Ⅱ燃机项目钢结构双节点圆满完成
发布时间:2026-05-06 18:33:53 浏览量: 来源:本站

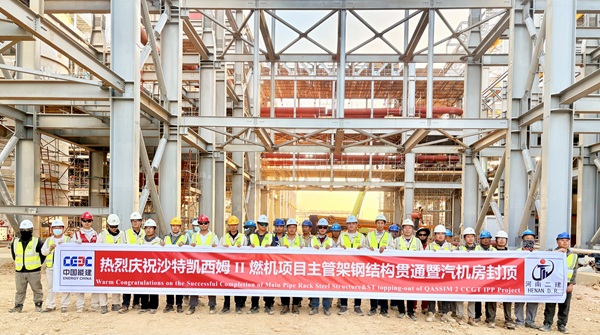

沙特当地时间5月2日,中能建沙特凯西姆Ⅱ燃机项目迎来两大关键节点——主管架钢结构全线贯通、汽机房主体钢结构顺利封顶,此次两大关键节点的同步落地,标志着项目联合循环建设取得跨越性突破,为后续PCOD设备安装等工序推进奠定了坚实基础。
沙特凯西姆地区三、四月份气候环境复杂多变,大风、雷雨等极端天气频发,对现场钢结构吊装、桁架拼装、构件转运等核心作业造成极大阻碍。2026年2月至4月底的施工期恰逢国内春节假期以及沙特当地斋月、开斋节,人力资源严重受限。面对多重施工压力与复杂外部环境,项目团队凝心聚力、攻坚克难、稳中提质,高效统筹人力及物资,紧急调配国内施工人员奔赴海外一线,全力抢抓施工工期,保质保量完成了主管架钢结构2080吨、汽机房钢结构4257吨、给水泵钢结构1900余吨等多项核心单体安装工程,其中4月份单月吊装工程量超2500吨,顺利实现了项目PCOD的全线贯通。
自2025年7月底钢结构开始吊装,在国际分公司和钢结构公司主要领导的高度关注与悉心指导下,项目现场施工稳步推进、成果丰硕,累计完成钢结构安装超14000吨,亮眼的施工成果与高效的建设效率,充分彰显了项目团队出色的统筹调度能力、扎实的施工水平与顽强的攻坚精神。下一步,项目团队将持续发扬锐意进取、攻坚克难的建设精神,紧盯后续各项关键施工节点,筑牢安全防线、细化施工方案、严把工程质量,全力保障项目按期高质量投产交付。
